地下管线跟踪测量计算需求文档
一、场景说明
1 业务说明:
测绘结束后一键结算地下管线测绘费用。
2 业务现状:
测绘费用的结算原来要等多次外业任务,项目结束后外业班组提交经营部进行长度的汇总测算,业主难以把控测绘费用的计算,流转周期长。
3 业务痛点:
a 测绘费用目前只是根据电缆和排管的总和进行计算,并没有分项列出。
b 测绘费用流转周期长
4 方案概述
根据测绘费用定义将收费模块分类,用属性值和计算顺序进行区间取值,最后根据公式进行计算,测绘费用文档跟随成果交付文件一起进行下载
实现测绘费用结算单跟随交付成果,按权限进行分配下载
测绘费用灵活云端配置
二、人员说明
1 对于班组成员和班组长,测绘费用都是非全透明的,需要对于下载进行控制
管理人员(王总、薛总、张总、工程部、经营部):下载的交付包里包含测绘费用结算
2 非管理人员:下载的交付包不含测绘费用结算
3 原始的计费文件说明
(1) 原始的计费文件


(2) 转化的计算公式

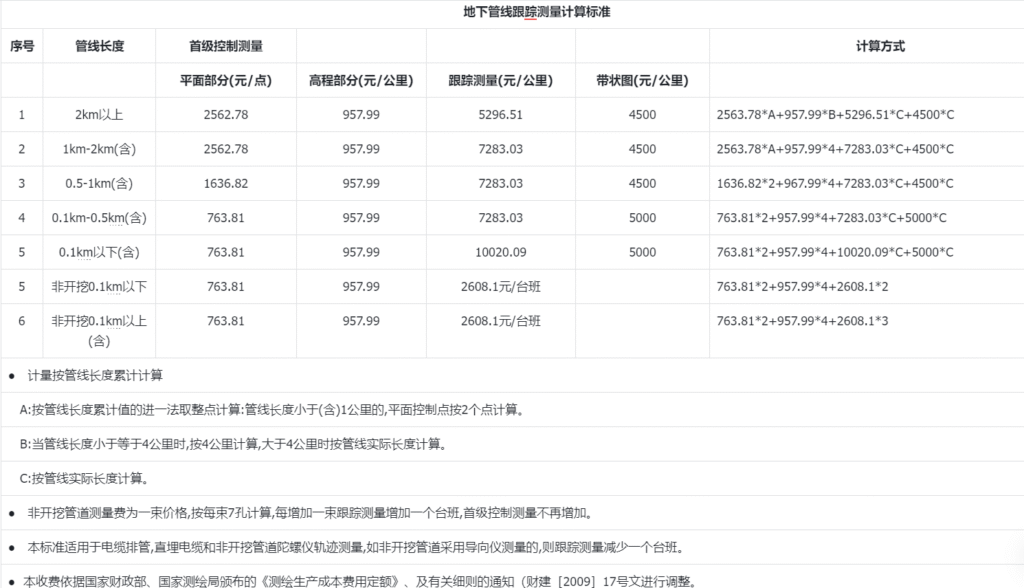

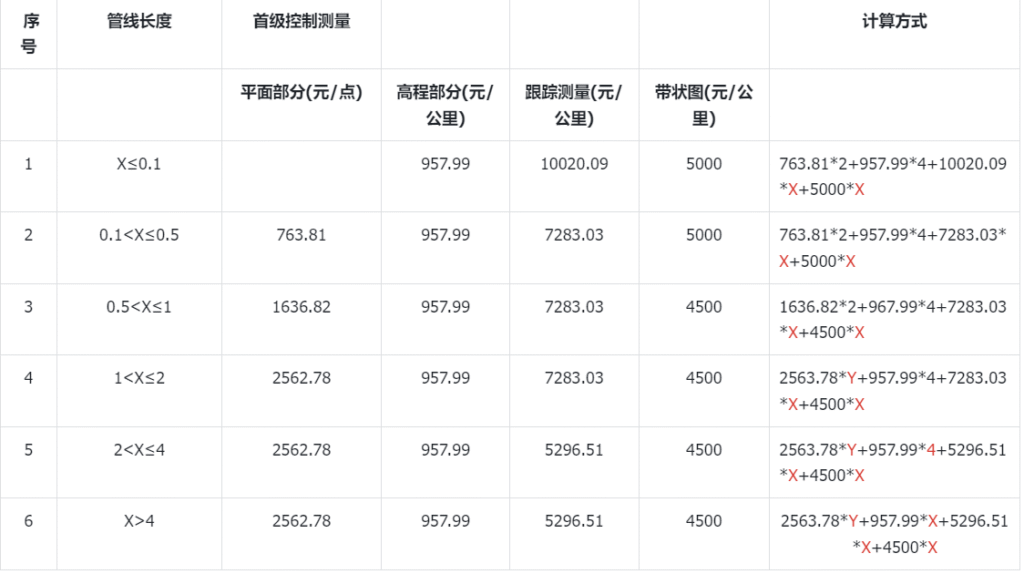

按照原始的计费文件进行汇总电缆长度、排管长度(电缆和排管计费方式一致)大致可以分为6档
赋值: 以X为实际长度值,Y为X取整值,如2.1取3, 3.8取4(进一法,市区已经进行确认)
排管、电缆按照单线进行计算,电缆长度按照实际计算

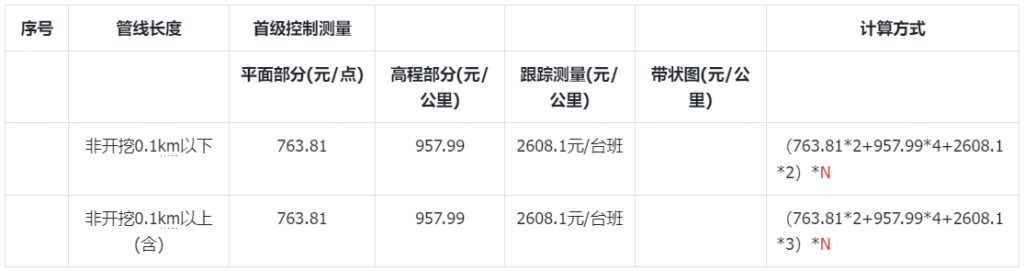

(3) 非开挖的按照台班计算
1束为一台班,7孔为一束,小于7孔仍为一束
采用导向仪测量的,则跟踪测量减少一个台班
束数为N

(4) 数据体系整理
测绘费用已经和市区公司沟通,不存在一家测绘公司一套账,是按照电力公司建设部一套账出来的
- 计算顺序,先由各类场景模块的长度分档计算,再去找收费部分属于哪一档,再通过公式组合进行计算。
想采用一套账,一个逻辑,一张页面进行计算,但是电缆排管和非开挖的计费方式不一致,所以需要分开计费。
- 给长度进行赋值,电缆测量长度X(进一法赋值Y)、排管测量长度P(进一法赋值Q)、顶管测量长度E
- 给属性进行赋值平面部分K1,高程部分K2,跟踪测量K3,带状图K4,束数N
先对测绘场景内的长度进行取值,去判断属性费用划分在哪一档,然后按公式进行计算,叠加费用计算(市区已经进行确认)
- 测绘费用单生成样式
没有的专业类型项可以不加入计费
